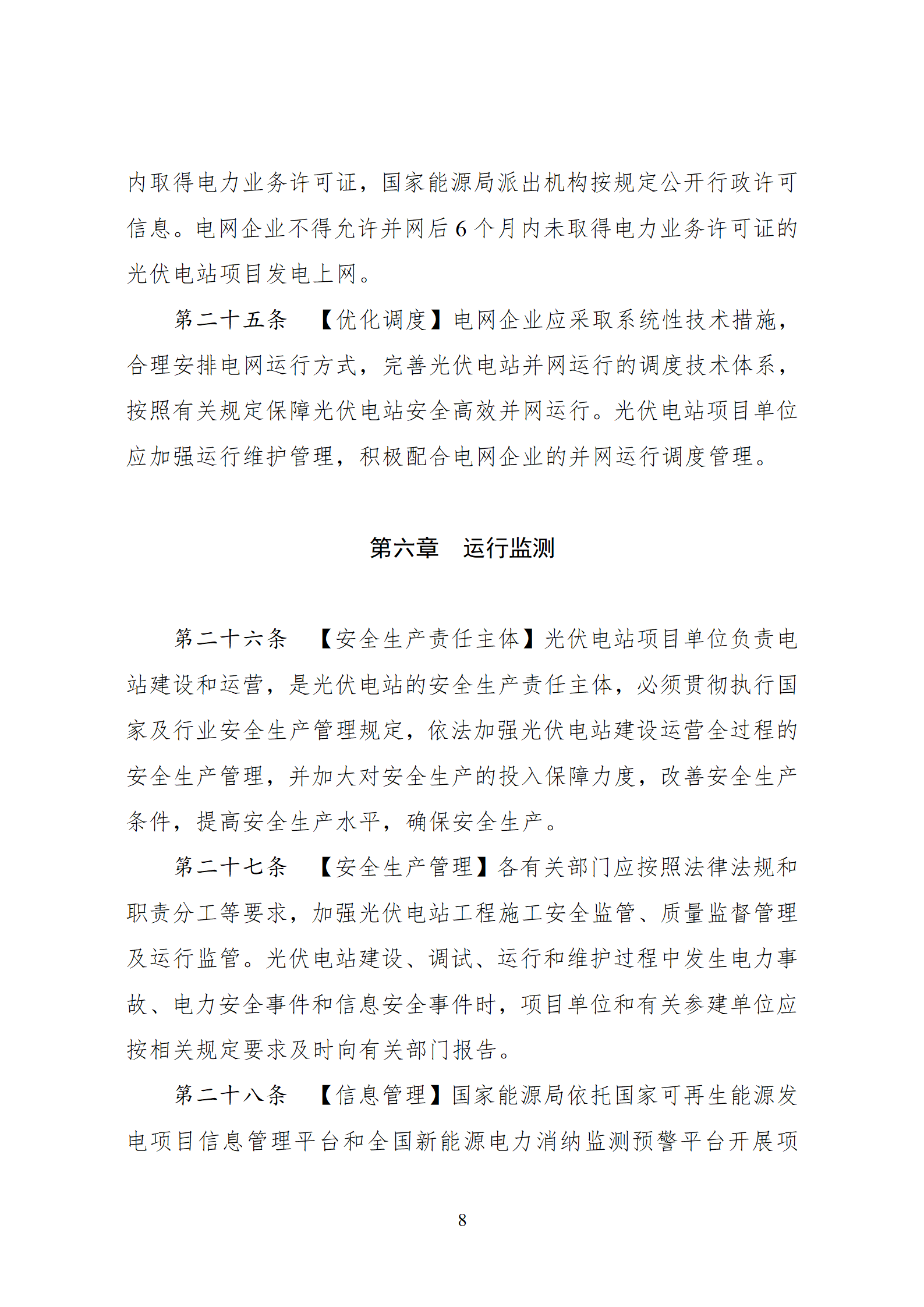

9月5日,国家能源局综合司就《光伏电站开发建设办理办法(二次征求意见稿)》公开征求意见,光伏电站项目应当在并网后6个月内取得电力业务许可证,国家能源局派出机构按规定公开行政许可信息。电网企业不得允许并网后6个月内未取得电力业务许可证的光伏电站项目发电上网。

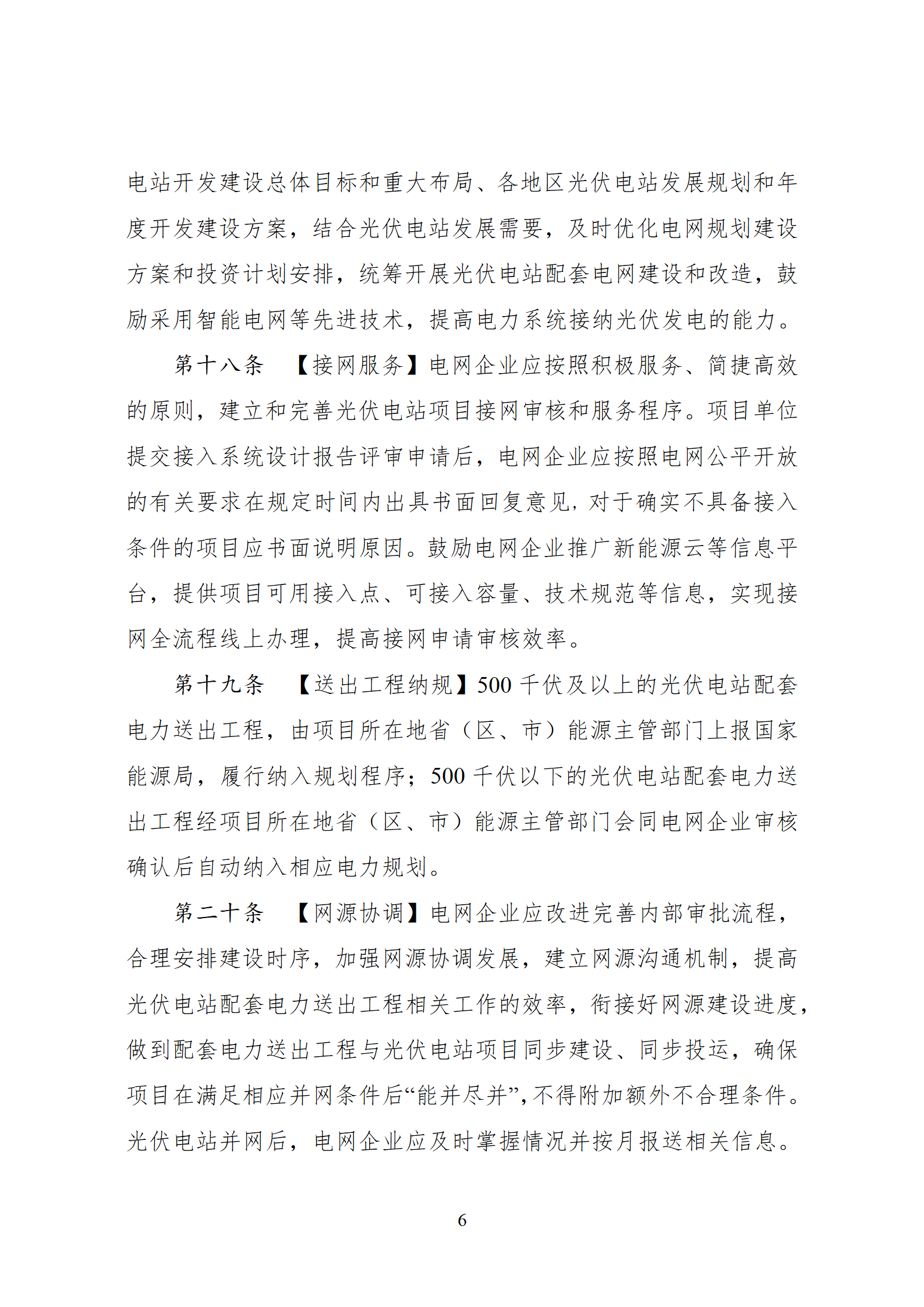

电网企业应按照国家确定的光伏电站开发建设总体目标和重大布局、各地区光伏电站发展规划和年度开发建设方案,结合光伏电站发展需要,及时优化电网规划建设方案和投资计划安排,统筹开展光伏电站配套电网建设和改造,鼓励采用智能电网等先进技术,提高电力系统接纳光伏发电的能力。

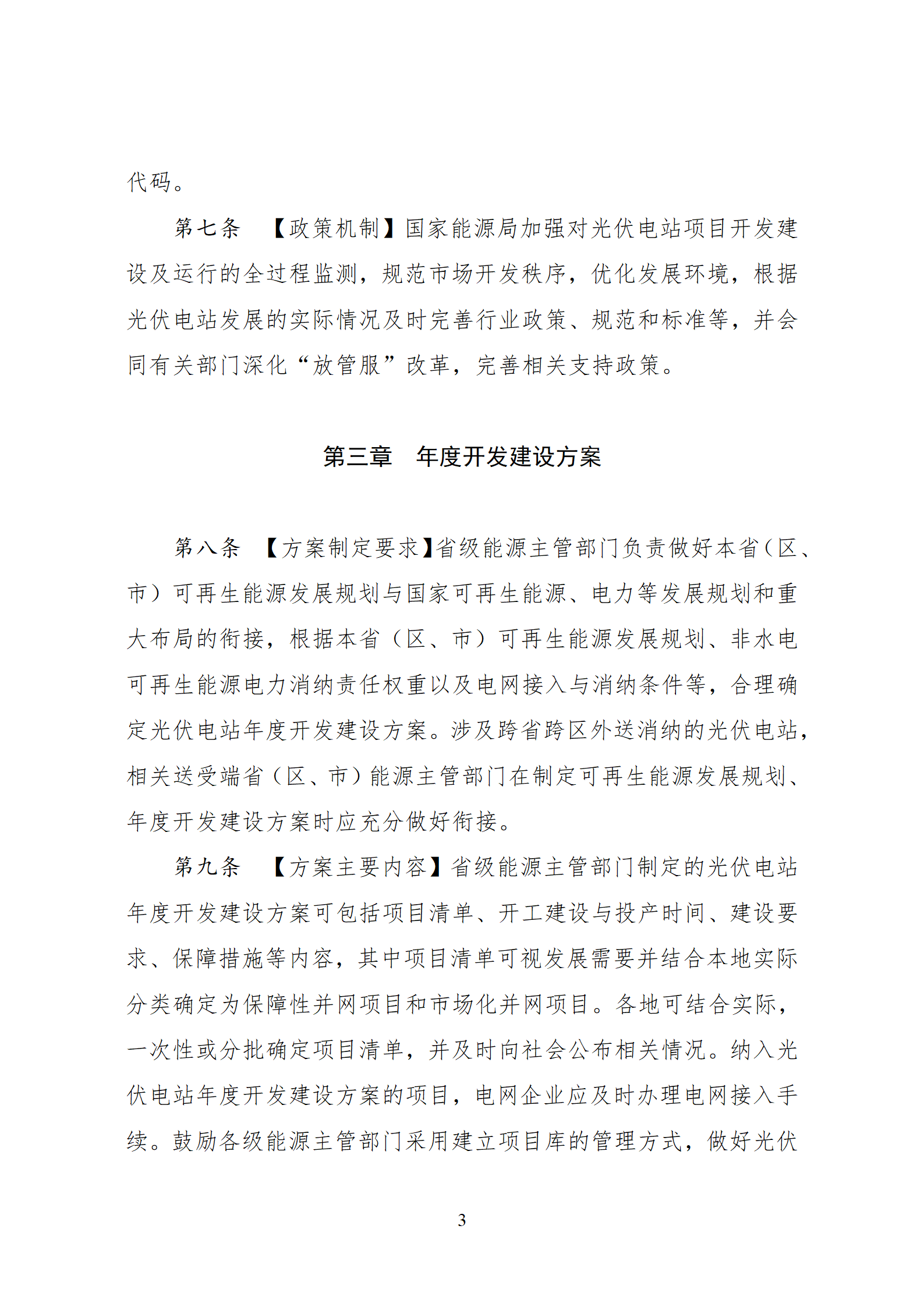

省级能源主管部门制定的光伏电站年度开发建设方案可包罗项目清单、开工建设与投产时间、建设要求、保障办法等内容,其中项目清单可视发展需要并结合本地实际分类确定为保障性并网项目和市场化并网项目。各地可结合实际,一次性或分批确定项目清单,并及时向社会公布相关情况。纳入光伏电站年度开发建设方案的项目,电网企业应及时办理电网接入手续。鼓励各级能源主管部门采用建立项目库的办理方式,做好光伏电站项目储备。

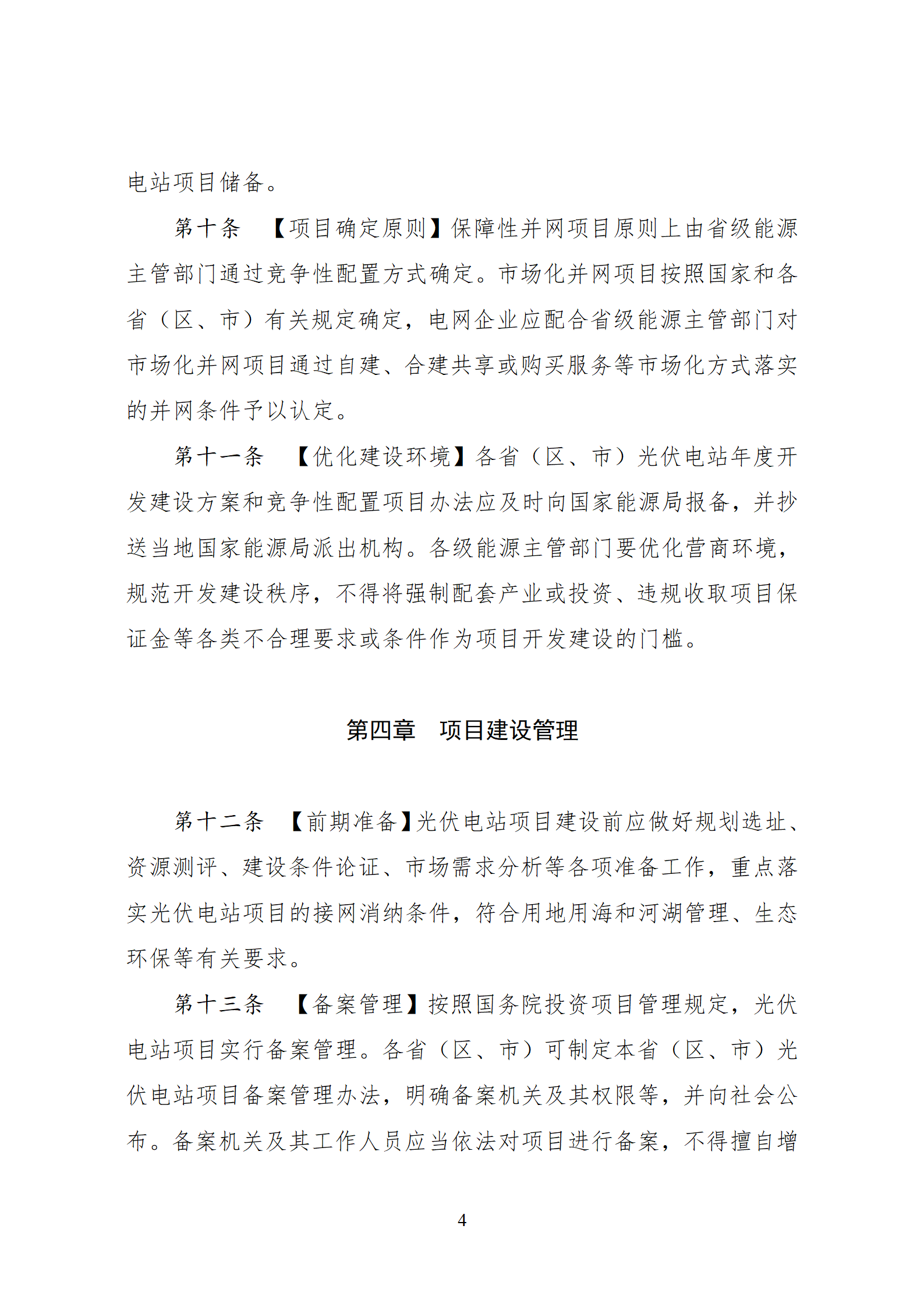

各省(区、市)光伏电站年度开发建设方案和竞争性配置项目办法应及时向国家能源局报备,并抄送本地国家能源局派出机构。各级能源主管部门要优化营商环境,规范开发建设秩序,不得将强制配套产业或投资、违规收取项目包管金等各类不合理要求或条件作为项目开发建设的门槛。电网企业要会同全国新能源消纳监测预警中心及时公布各省级区域并网消纳情况及预测分析,引导理性投资、有序建设。
原文如下:

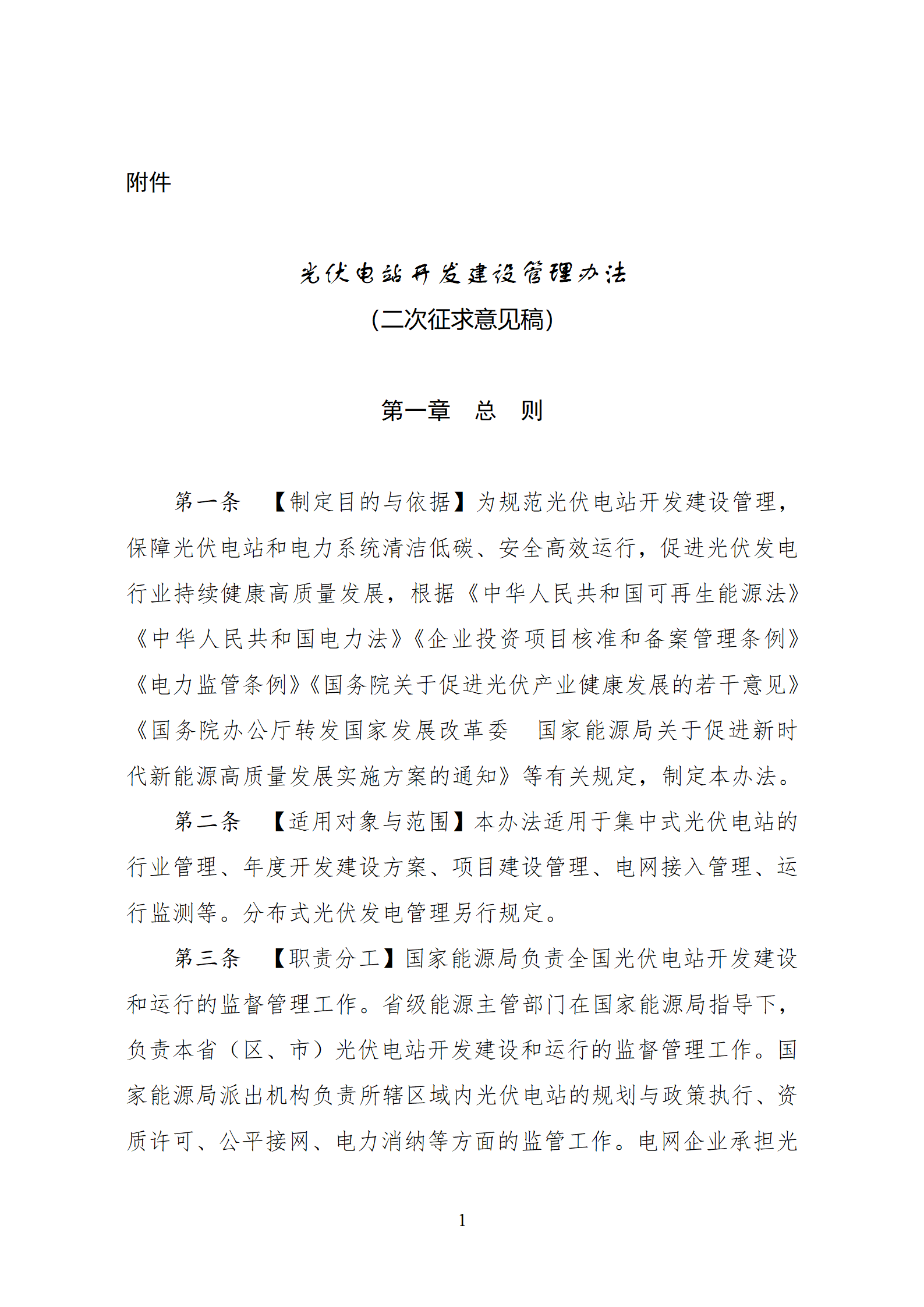

国家能源局综合司关于公开征求《光伏电站开发建设办理办法(二次征求意见稿)》意见的通知
按照光伏行业面临的新形势新任务新要求,为规范光伏电站开发建设办理,促进光伏行业持续健康高质量发展,我局组织起草了《光伏电站开发建设办理办法(征求意见稿)》,于2021年11月26日至12月25日进行了为期一个月的面向社会公开征求意见。按照各方反馈的意见情况,我局经认真研究吸收后进一步修改完善形成了《光伏电站开发建设办理办法(二次征求意见稿)》。现再次向社会公开征求意见,时间为2022年9月5日至9月11日。欢迎有关单位和社会各界人士提出宝贵意见建议,通过电子邮件或传真等形式反馈至我局(新能源司)。
国家能源局综合司
2022年9月2日
